墻面貼石材施工方案
為防止?jié)褓N石材脫落,我公司對工程墻面濕貼石材采用掛貼方式施工。
1、操作工藝:
(1)工藝流程:
基層處理→吊垂直、套方、找規矩、貼灰餅→抹底層砂漿→彈線分析→排塊材→浸塊材→鑲貼塊材→表面勾縫與擦縫。
(A)進行基層處理和吊垂直、套方、找規矩,其他可參見鑲貼面磚施工要點有關部分。要注意同一墻面不得有一排以上的非整磚,并應將其鑲貼在較隱蔽的部位。
(B)在基層濕潤的情況下,先刷建筑膠素水泥漿一道,隨刷隨打底;底灰采用干拌砂漿,厚度約 12mm,分二遍操作,第一遍約 5mm,第二遍約 7mm,待底灰壓實刮平后, 將底子灰表面劃毛。
(C)待底子灰凝固后便可進行分塊彈線,隨即將已濕潤的塊材抹上厚度為 2~3mm的素水泥漿,內摻水重 20%的立德爾建筑膠進行鑲貼,用木錘輕敲,用靠尺找平找直。
(3)大規格塊材:邊長大于 40mm,鑲貼高度超過 1m 時,可采用安裝方法。
(A)鉆孔、剔槽:安裝前先將飾面板按照設計要求用臺鉆打眼,事先應釘木架使鉆頭直對板材上端面,在每塊板的上、下兩個面打眼,孔位打在距板寬的兩端 1/4 處, 每個面各打兩個眼,孔徑為 5mm,深度為 12mm,孔位距石板背面以 8mm 為宜(指鉆孔中心)。如大理石板材寬度較大時,可以增加孔數。鉆孔后用金鋼鏨子把石板背面的孔壁輕輕剔一道槽,深 5mm 左右,連同孔服形成象鼻眼,以備埋臥銅絲之用。
(B)穿鋼絲或鍍鋅鉛絲:把備好的銅絲或鍍鋅鉛絲剪成長 20cm 左右,一端用木楔粘環氧樹脂將銅絲或鍍鋅鉛絲模進孔內固定牢固,另一端將銅絲或鍍鋅鉛絲順孔槽彎曲并臥入槽內,使大理石板上、下端面沒有銅絲或鍍鋅鉛絲突出,以便和相鄰石板 接縫嚴密。
(C)綁扎鋼筋網:首先剔出墻上的預埋筋,把墻面鑲貼大理石的部位清掃干凈。先綁扎一道豎向 φ 6 鋼筋,并把綁好的豎筋用預埋筋彎壓于墻面。橫向鋼筋為綁扎大 理石板(花崗巖)材所用,如板材高度為 60cm 時,第一道橫筋在地面以上 10cm 處與主筋綁牢,用作綁扎第一層板材的下口固定銅絲或鍍鋅鋁絲。第二道橫筋綁在 50cm 水 平線上 7~8cm,比石板上口低 2~3cm 處,用于綁扎第一層石板上口固定銅絲或鍍鋅鉛絲,再往上每 60cm 綁一道橫筋即可。
(D)彈線:首先將大理石(花崗巖)的墻面、柱面和門窗套用大線墜從上至下找出垂直。考慮大理石材(花崗巖)厚度、灌注砂漿的空隙和鋼筋網所占尺寸,一般大理石(花崗巖)外皮距結構面的厚度應以 5~7cm 為宜。找出垂直后,在地面上順墻彈出大理石(花崗巖)外廓尺寸線。此線即為第一層大理石(花崗巖)的安裝基準線。編好號的大理石(花崗巖)在彈好的基準線上畫出就位線,每塊留 1mm 縫隙(如設計 要求拉開縫,則按設計規定留出縫隙)。
(E)安裝大理石:按部位取石板并舒直銅絲或鍍鋅鉛絲,將石板就位,石板上口外仰,右手伸入石板背面,把石板下口銅絲或鍍鋅鉛絲綁扎在橫筋上。綁時不要太緊可留余量,只要把銅絲和橫筋栓牢即可,把石板豎起,便可綁大理石或磨光花崗石板 上口銅絲或鍍鋅鉛絲,并用木楔子墊穩,塊材與基層間的縫隙(即灌漿厚度)一般為30~50mm。用靠尺板檢查調整木楔,再拴緊銅絲或鍍鋅鉛絲,依次向另一方進行。柱面可按順時針方向安裝,一般先從正面開始。第一層安裝完畢再用靠尺板找垂直,水 平尺找平整,方尺找陰陽角方正,在安裝石板時如灰現石板規格不準確或石板之間的 空隙不符,應用鉛皮墊牢,使石板之間縫隙均勻一致,并保持第一層石板上口的平直。找完垂直、平整、方正后,用碗調制熟石膏,把調成粥狀的石膏貼在大理石板(花崗 巖)上下之間,使這二層石板結成一整體,木楔處亦可粘貼石膏,再用靠尺板檢查有 無變形,等石膏硬化后方可灌漿。
(F)灌漿:把攪合好的干拌砂漿放入半截大桶加水調成粥狀(稠度一般為 8~12cm),用鐵簸箕舀漿徐徐倒入,注意不要碰大理石,邊灌邊用橡皮錘輕輕敲擊石板面使灌入砂漿排氣。第一層澆灌高度為 15CM,不能超過石板高度的 1/3;第一層灌漿很重要,因要錨固石板的下口銅絲又要固定石板,所以要輕輕操作,防止碰撞和猛灌。如發生石板外移錯動,立即拆除重新安裝。 第一次灌入 15cm 后停 L~2h,等砂漿初凝,此時檢查是否有移動,再進行第二層灌漿,灌漿高度一般為 20~30cm,待初凝后再繼續灌漿。第三層灌漿至低于板上口 5~10cm 處為止。
(G)擦縫:全部石板安裝完畢后,清除所有石膏和余漿痕跡,用麻布擦洗干凈,并按石板顏色調制色漿嵌縫,邊嵌邊擦干凈,使縫隙密實、均勻、干凈、顏色一致。
2、質量標準:
(1)保證項目:
(A)石材板的品種、規格、顏色、圖案,必須符合設計要求和有關標準的規定。
(B)飾面板安裝(鑲貼)必須牢固,嚴禁空鼓,無歪斜,缺楞掉角和裂縫等缺陷。
(2)基本項目:
(A)表面:平整、潔凈,顏色協調一致。
(B)接縫:填嵌密實、平直,寬窄一致,顏色一致,陰陽角處板的壓向正確,非整板的使用部位適宜。
(C)套割:用整板套割吻合,邊緣整齊;墻裙、貼臉等上口平順,突出墻面的厚度一致。
(D)波向、滴水線:流水坡向正確;滴水線順直。

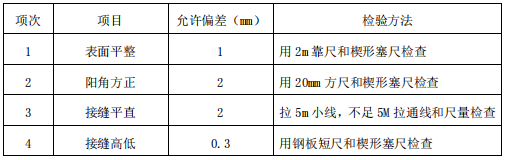

(3)石材允許偏差項目
深圳市文豐裝飾創新科技有限公司,是一家集室內外裝飾工程設計和施工于一體的公裝公司,公司成立于 2009年,注冊資金5000萬元,設計團隊120余人,施工人員500 余人,可以承擔相應的建設工程總承包業務及工程設計,工程施工,項目管理和相關的技術與管理服務。
詳情可致電131 2879 1431或是訪問網址:www.zhongshida.net.cn 進行咨詢,我們將會為您解決更多裝修設計難題。
本文標簽: 裝修公司排名 十大裝修公司排名 深圳裝修公司哪家好 深圳裝修公司排名 裝修公司哪家好_文豐裝飾
全國服務熱線
