各工序施工程序
1、施工程序
(1)現場施工程序
簽訂合同→技術準備→深化圖紙設計→人力、物力、材料準備→現場準備→安裝工程(含空調、消防等專業)管道施工→墻面基層施工→門窗框安裝→天花、墻面龍骨及基層施工→墻面飾面施工→天花吊頂面層施工→地面基層施工→地面面層施工→乳膠漆施工→成品門安裝→開關、插座、燈具等安裝→送電調試→清潔→竣工驗收。
(2)工廠生產加工程序
審核圖紙(審核現場的深化構件圖、部品圖)→確認材料→制訂加工程序→構件加工→整裝試拼→質量檢驗→包裝運輸。
(3)施工順序
根據本工程精裝修工程的特點,我司將按如下原則制訂施工順序:
每層施工順序:按測量放線→天棚施工→墻面施工→地面施工的施工順序,各項裝修按施工工藝流程展開,并在施工過程中密切注意各專業的配合。
整體采取流水順序為自下而上進行施工。分派專人負責統籌安排每個施工區域班組的施工任務,平行流水配合,充分協調,并按工序進行調整,做到有序施工。也就是說:要滿足先下后上、先濕后干、先頂墻后地面;先預埋、后封閉、再裝飾的總工序要求。
其中:在預埋階段,先通風、消防、后水暖管道、再電氣線路;
在封閉階段,先墻面、后頂面、再地面;
在裝飾階段,先面板、后油漆、再裱糊。
在組織分項工程施工時,我方先搶吊頂抓墻面,及時安排樓地面,限時完成各廳室,穿插施工木制品。在具體實施時,應按照劃分的區域分別自下而上分區域進行流水作業施工,每個施工樓層劃分細部的流水段。對各專業工種均交匯的部位,由于工作面緊張、相互干擾多,相應施工難度較大,因此,要作為施工指揮的重點,要求各工序都必須配足人力、物力,爭時間搶速度,進行立體交叉作業,減少人工降效,提高施工質量。
從空間上安排
從局部施工上安排,先施工工序多、施工復雜的部位,后施工工序少、施工簡單
的部位。

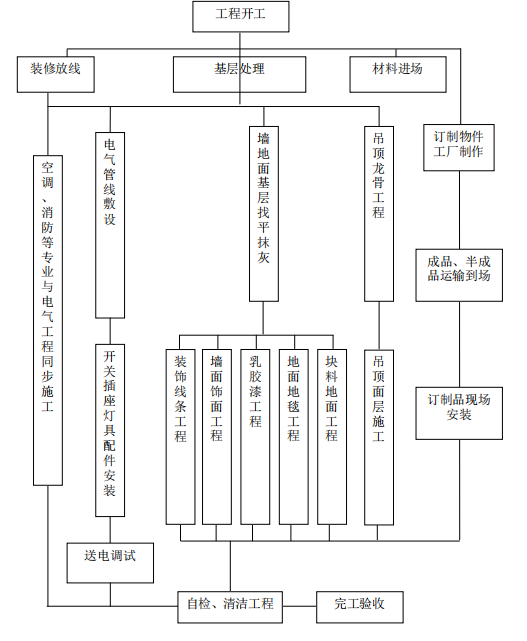

2、施工工藝流程
【文豐裝飾 專注公裝】
深圳市文豐裝飾創新科技有限公司,是一家集室內外裝飾工程設計和施工于一體的公裝公司,公司成立于 2009年,注冊資金5000 萬元,設計團隊120余人,施工人員500 余人,可以承擔相應的建設工程總承包業務及工程設計,工程施工,項目管理和相關的技術與管理服務。
詳情可致電131 2879 1431或是訪問網址:www.zhongshida.net.cn 進行咨詢,我們將會為您解決更多裝修設計難題。
本文標簽: 裝修公司排名 十大裝修公司排名 深圳裝修公司哪家好 深圳裝修公司排名 裝修公司哪家好_文豐裝飾
全國服務熱線
